网站首页  词典首页

请输入您要查询的范文:



标题 施工员实习报告
范文

施工员实习报告

施工员实习报告

参加实习时间为xxxx年x月x日至x月xx日,xxx公司,安排在xx镇桃源村家庭工业集聚点实习,主要跟施工员下到现场参加施工实践。

该工地建筑面积为17698平方米,该建筑物主要用于将xx镇桃源村分散的工业集聚在一个地方。主要有厂房一、厂房二、厂房三、配电房组成。现浇钢筋混泥土框剪结构。

我去工地的时候,该工地正在做临时设施,和做基础的准备工作,首先进行的是厂房三。

前几天到工地是先熟悉场地,接着桩的定位、放线、挖桩等工作。

该工程标高要求:

1.底层室内地坪设计标高为+-0.000,相当于黄海标高12.750

2.入口处地面与室外地面的高差为450mm

3.除标高以“米”为单位外,其余尺寸均以“毫米”为单位

地基与基础的要求:

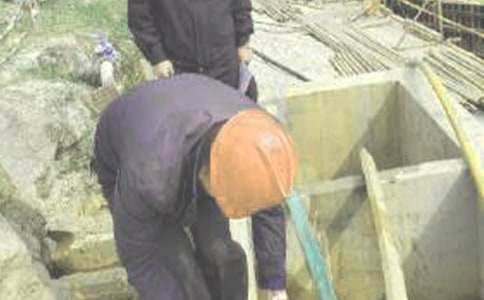

1.本建筑基础采用人工挖孔桩基础

2.基础施工过程中,若发现地层分布与地质资料不符,或其他异常情况应及时会同勘察,设计人员协商处理

3.基槽开挖后,须设计人员验槽同意,方可进行垫层施工

然后钢筋工进场,制作桩的钢筋笼,根据挖桩的深度

钢筋工

1.钢筋的种类及外形特征

2.钢筋的焊接方法及质量要求

3.钢筋冷加工的方法及工艺

4.钢筋的绑扎的方法及质量要求

5.钢筋绑扎的搭接长度要求

6.各种构件保护层厚度的控制方法

7.掌握隐蔽工程记录方法及主要内容

在制作钢筋笼时候跟钢筋工学习怎样计算钢筋实际用量,锚固和搭接长度.为保证混凝土工程质量,防止开裂,提高混凝土的耐久性,正确使用外加剂也是减少开裂的措施之一。

1.混凝土中存在大量毛细孔道,水蒸发后毛细管中产生毛细管张力,使混凝

土干缩变形。增大毛细孔径可降低毛细管表面张力,但会使混凝土强度降低。

这个表面张力理论早在六十年代就已被国际上所确认。

2.水灰比是影响混凝土收缩的重要因素,使用减水防裂剂可使混凝土用水量

减少25%。

3.水泥用量也是混凝土收缩率的重要因素,掺加减水防裂剂的混凝土在保持

混凝土强度的条件下可减少15%的水泥用量,其体积用增加骨料用量来补充。

4.减水防裂剂可以改善水泥浆的稠度,减少混凝土泌水,减少沉缩变形。

5.提高水泥浆与骨料的粘结力,提高的混凝土抗裂性能。

6.混凝土在收缩时受到约束产生拉应力,当拉应力大于混凝土抗拉强度时裂

缝就会产生。减水防裂剂可有效的提高的混凝土抗拉强度,大幅提高混凝土的

抗裂性能。

7.掺加外加剂可使混凝土密实性好,可有效地提高混凝土的抗碳化性,减少

碳化收缩。

8.掺减水防裂剂后混凝土缓凝时间适当,在有效防止水泥迅速水化放热基础

上,避免因水泥长期不凝而带来的塑性收缩增加。

9.掺外加剂混凝土和易性好,表面易摸平,形成微膜,减少水分蒸发,减少

干燥收缩.

许多外加剂都有缓凝、增加和易性、改善塑性的功能,我们在工程实践中应多进行这方面的实验对比和研究,比单纯的靠改善外部条件,可能会更加简捷、经济。

期间,该公司的负责人给我们实习生集中安全教育,以及实习生在实习期间应该注意的事.主要的工作是对工地的质量与安全进行监督,其中质量是施工的工艺质量检查,安全是指施工现场不安全因素的检查和安全生产的监督。

该工程是的挖孔桩用商品混凝土浇注,在浇注时应注意:

1.搅拌机的种类,规格,拌和的原理

2.震动器的种类,适用范围

3.施工配合比的换算及标志牌的内容

4.施工缝的留设及其处理方法

5.混泥土的养护方法及要求

6.混泥土表面缺陷产生原因及预防处理方法

7.混泥土工程的质量检查内容

实践证明,混凝土常见的.

裂缝,大多数是不同深度的表面裂缝,其主要原因是温

度梯度造成寒冷地区的温度骤降也容易形成裂缝。因此说混凝土的保温对防止表

面早期裂缝尤其重要。

混凝土的早期养护,主要目的在于保持适宜的温湿条件,以达到两个方面的效果 ,一方面使混凝土免受不利温、湿度变形的侵袭,防止有害的冷缩和干缩。一方

面使水泥水化作用顺利进行,以期达到设计的强度和抗裂能力。适宜的温湿度条件是相互关联的。混凝上的保温措施常常也有保湿的效果。

从理论上分析,新浇混凝土中所含水分完全可以满足水泥水化的要求而有余。但 由于蒸发等原因常引起水分损失,从而推迟或防碍水泥的水化,表面混凝土最容

易而且直接受到这种不利影响。因此混凝土浇筑后的最初几天是养护的关键时期,

在施工中应切实重视起来.所以在施工时我们要谨慎的处理这些事件,根据不同情况不同处理。这些问题都是在施工事要注意的,在施工时采用何种水泥,用量都是要注意的,还有混泥土的早期保养。

模板设计:

模板安装前的基本工作:

1.放线:首先引测建筑的边柱,墙轴线,平以该轴线为起点,引出各条

轴线。模板放线时,根据施工图用墨线弹出模板的中心线和边线,墙模板要弹

出模板的边线和外侧控制线,以便于模板安装和校正。

2.用水准仪把建筑水平标高根据实际标高的要求,直接引测到模板安装

位置。

3.模板垫底部位应预先找平,杂物清理干净,以保证模板位置正确,防

止模板底部漏浆或混泥土成形后烂根。

4.工厂事先确定模板的组装设计方案,向施工班组进行技术,质量,安

全交底。

5.模板应图刷脱模剂.

实习结束前,工地正在进行破桩和基础模板的制作.

木工

1)模板的种类及制作方法;

2)各种结构模板安装的质量标准;

3)现浇结构模板安装的质量标准;

4)现浇结构模板拆除的时间和顺序;

5)模板拆除的注意事项;

6)模板的清理,堆放和维修的方法及要求.

实习总结:

经过在工地这段一个月时间的实习,是我们学生在现场施工中理论与实践相结合的阶段;学到了许多书本中没有的东西,比如现场施工的放样,水平仪、全站仪等仪器的使用,对现场施工工艺的要求,对施工图纸的认识以及对施工现场的管理(现场安全隐患的处理)。

1、施工前应对施工图纸进行熟悉。

2、在进入施工现场时要配戴安全帽,注意安全。

3、在现场施工时要按图纸和规范施工。

随便看



范文网提供海量优质实用美文,包含随笔、日记、古诗文、实用文、总结、计划、祝福语、句子、职场文档等范文,为您写作提供指导和优质素材。



Copyright © 2004-2023 ixindu.com All Rights Reserved
更新时间:2024/12/23 11:45:29
